6月30日4时45分,国网重庆江津供电公司完成220千伏杨林变电站新建3号主变压器投运工作,满足江津区德感工业园和滨江新城片区企业及居民度夏用电需求。至此,国网重庆市电力公司2026年11项迎峰度夏电力保供重点工程全部投运。这批工程投运后,将进一步优化重庆电网结构,提升供电能力和可靠性,为今年度夏期间重庆电网安全运行和全市电力可靠供应增添保障。

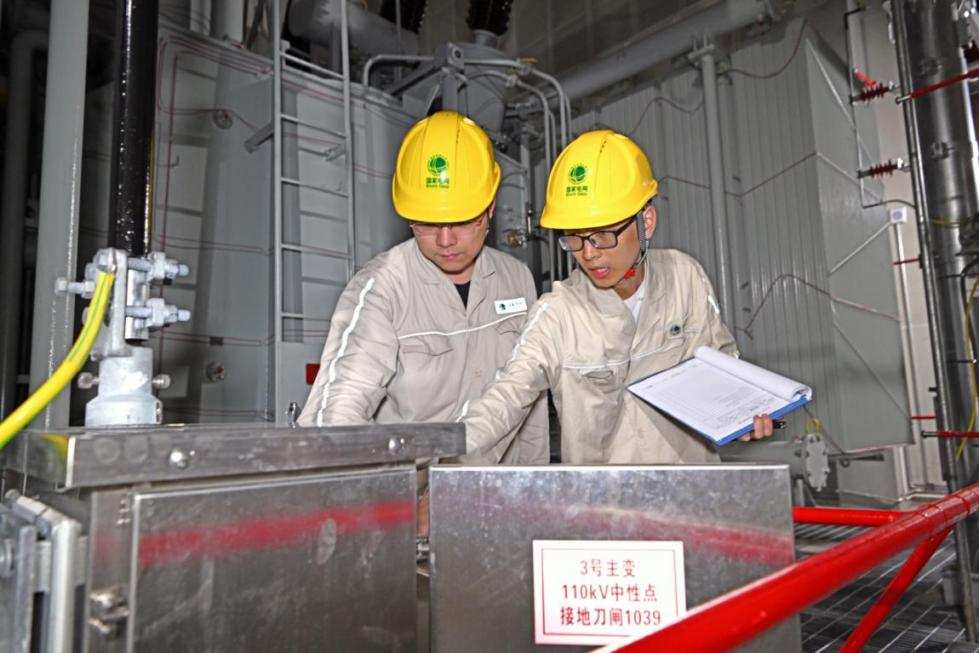

国网重庆江津供电公司员工在220千伏杨林变电站对新建3号主变压器开展投运前检查。程雨 摄

国网重庆电力今年共有11项迎峰度夏电力保供重点工程,项目动态投资超9.5亿元,包括8项基建工程、3项技改工程。其中,8项基建工程新建主变压器8台、新增变电容量162万千伏安,新建及改造110千伏及以上输电线路99.96公里。

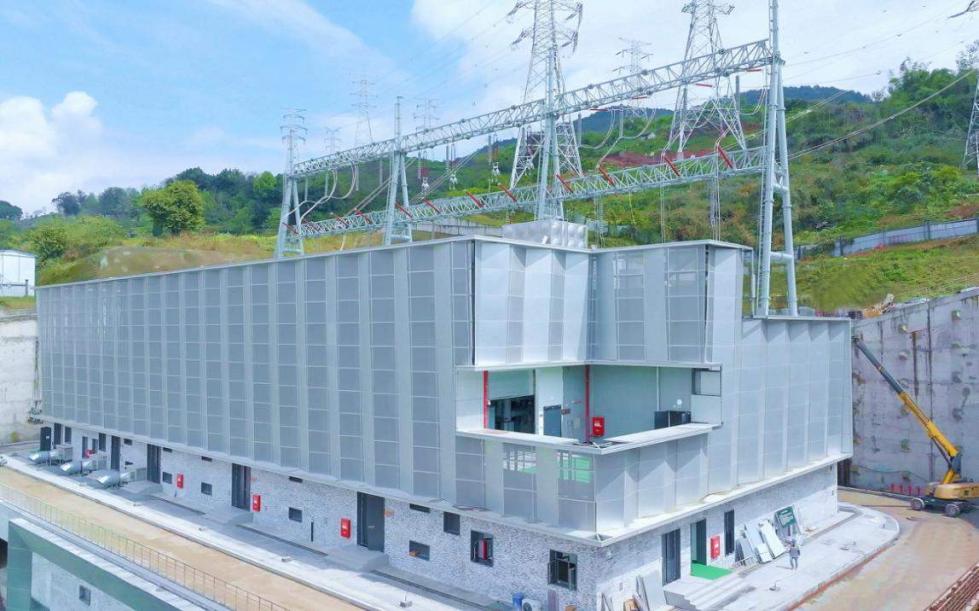

重庆巴南220千伏老龙洞变电站。王静怡 摄

今年以来,针对这批迎峰度夏电力保供重点工程建设工期紧、安全风险高、管控及协调难度大等特点,国网重庆电力成立重点工程推进组,定期召开电网稳定及电力保供重点工作专题会议,充分发挥专业协同作用,及时协调解决工程推进中遇到的难点、堵点。制定电网保供重点工程清单,明确项目计划投运时间,严格按节点推进工程建设。精心编制重点工程建设方案,加大施工力量投入,强化工程物资保障,应用“视频+无人机”等数字化验收、监督手段,全力做好重点工程的安全、质量、进度管控。

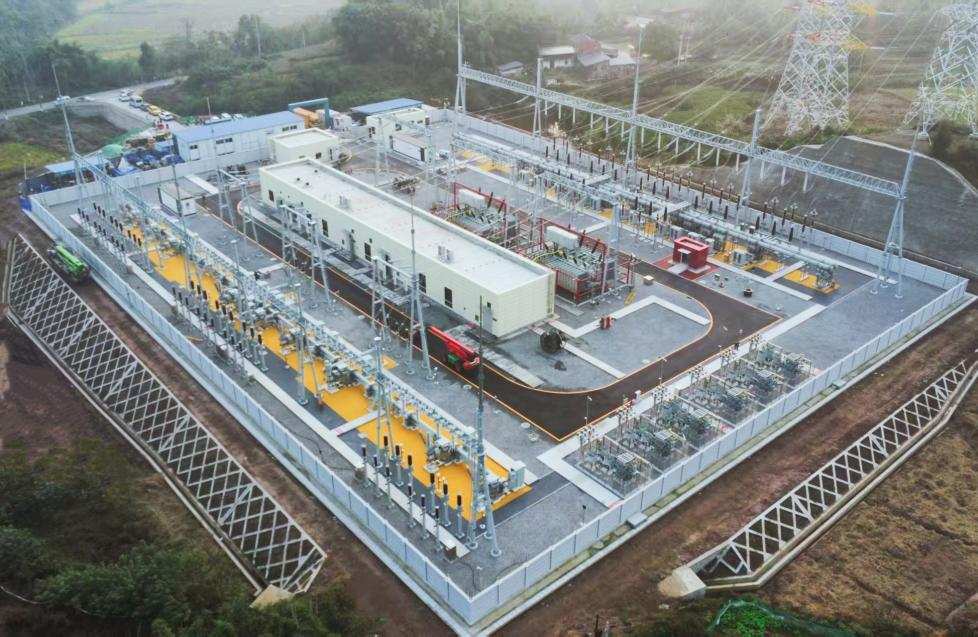

重庆璧山220千伏天河变电站。蒋佩 摄

同时,国网重庆电力还坚持创新引领,应用新技术、新方法提升重点工程建设质效。在220千伏老龙洞输变电工程建设中,该公司采用“逆作法”施工,反向构建边坡支护体系;利用“地道风”技术,降低站内夏季通风能耗。在220千伏天河输变电工程建设中,该公司采用“爆破+机械开挖”缩短建设工期;依托远程监控系统,构建“人防+技防”立体防护网。

国网重庆市北供电公司员工在220千伏龙头寺变电站对3号主变进行投运前检查。向江微 摄

下一步,国网重庆电力将坚决扛起电力保供首要责任,持续优化重庆电网架构,不断提升供电能力,满足重庆经济社会高质量发展用电需求。同时,做好电网调度、巡检运维、值班值守等工作,全力保障重庆电网安全可靠运行,让全市人民清凉度夏。(中国日报重庆记者站 编辑:谭英姿 通讯员:游绍斌 段翔鳞 王化全)

【责任编辑:张天磊】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
×
